Beim Hausbau entscheidet nicht nur die Architektur über das Ergebnis, sondern auch alles, was an der Grenze zwischen Anbieter, Grundstück und Bauherrn liegt. Genau dort entstehen bauseitige Leistungen: Arbeiten, Anschlüsse und Vorbereitungen, die oft nicht im Haustypenpreis stecken, aber den Zeitplan und das Budget spürbar beeinflussen. Wer Grundriss, Technikraum und Grundstück gemeinsam denkt, vermeidet meist die teuersten Überraschungen.
Die wichtigsten Punkte, die ich vor dem Bauvertrag kläre
- Bauseits sind Leistungen, die nicht im Hauspreis enthalten sind und separat organisiert oder bezahlt werden müssen.
- Schlüsselfertig bedeutet in Deutschland nicht automatisch bezugsfertig.
- Baustrom, Bauwasser, Erschließung, Erdarbeiten und Außenanlagen sind typische Kostenfallen.
- Der Grundriss beeinflusst die Leitungswege und damit oft auch den Aufwand auf der Baustelle.
- Eine saubere Bau- und Leistungsbeschreibung reduziert Nachträge und Streit.
- Für Nebenkosten und Zusatzposten plane ich lieber einen Puffer von 10 bis 20 Prozent ein.
Was bauseitige Leistungen im Hausbau wirklich sind
Unter bauseitigen Leistungen verstehe ich alles, was nicht als geschuldeter Leistungsumfang des Bauunternehmens gilt, sondern vom Bauherrn selbst, von einem separaten Fachbetrieb oder als Zusatzleistung organisiert wird. Das ist im Kern eine Schnittstellenfrage: Wer liefert was, bis wohin und zu welchem Zeitpunkt? Genau hier entstehen im Neubau die meisten Missverständnisse.
Der Bauherren-Schutzbund beschreibt die Bau- und Leistungsbeschreibung zu Recht als Herzstück des Bauvertrags. Je genauer dort festgelegt ist, was enthalten ist und was nicht, desto kleiner ist das Risiko für spätere Zusatzkosten. In der Praxis betrifft das vor allem Baustelleneinrichtung, Erschließung, Hausanschlüsse, Erdarbeiten und Teile der Außenanlage.
Für den Grundriss ist diese Unterscheidung wichtig, weil eine gute Planung nicht nur Wohnräume ordnet, sondern auch Technik, Leitungen und Zugänge mitdenkt. Genau deshalb lohnt sich als Nächstes der Blick auf die Ausbaustufen und ihre typischen Grenzen.
Schlüsselfertig, ausbaufertig und bauseits sind nicht dasselbe
Die Begriffe klingen ähnlich, meinen am Ende aber sehr unterschiedliche Fertigstellungsgrade. Ich lese solche Angebote deshalb nie nach dem Marketingwort, sondern immer nach der Leistungsbeschreibung. Besonders beim Hausbau ist das entscheidend, weil kleine Lücken schnell zu fünfstelligen Zusatzposten werden.
| Ausbaustufe | Typisch enthalten | Was oft noch offen bleibt | Meine Einordnung |
|---|---|---|---|
| Ausbaufertig | Rohbau, Gebäudehülle, oft vorbereitete Technik | Innenausbau, Bodenbeläge, Malerarbeiten, oft Anschluss- und Außenarbeiten | Sinnvoll, wenn viel Eigenleistung eingeplant ist |
| Technikfertig | Mehr Haustechnik wie Heizung, Sanitär und Elektro | Oberflächen, Einbauten, häufig Außenanlagen | Ein guter Mittelweg für Bauherren mit handwerklicher Reserve |
| Schlüsselfertig | Ein sehr weiter Leistungsumfang bis zur Übergabe | Je nach Anbieter trotzdem Außenanlagen, Küche, Garage, teils auch Maler- oder Bodenarbeiten | Kein normierter Begriff, deshalb immer die Details lesen |
Gerade der letzte Punkt ist der kritische: Schlüsselfertig ist kein Schutzschild gegen Nachträge. Viele Angebote wirken vollständig, lassen aber genau die Arbeiten offen, die auf dem Grundstück am teuersten werden. Deshalb prüfe ich immer zuerst, welche Positionen tatsächlich im Preis stecken und welche nicht.
Damit bin ich bei den typischen Zusatzposten, die Bauherren im Alltag am häufigsten unterschätzen.
Welche Posten Bauherren beim Neubau oft separat zahlen
Wenn ich die Nebenkosten sauber zerlege, zeigt sich schnell, dass aus vermeintlich kleinen Einzelpositionen ein großer Block wird. Als grobe Orientierung plane ich für das gesamte Umfeld des Hausbaus oft mit 10 bis 20 Prozent der Gesamtkosten, bei schwierigen Grundstücken auch darüber. Das ist keine starre Regel, aber ein realistischer Puffer.
| Position | Typischer Kostenrahmen | Wovon der Aufwand abhängt |
|---|---|---|
| Baustrom und Bauwasser | etwa 500 bis 2.500 Euro | Laufzeit der Baustelle, Verbrauch, Anschlussart und regionale Gebühren |
| Erschließung und Hausanschlüsse | oft 8.000 bis 25.000 Euro | Leitungslängen, Grundstückslage, Versorger, Kommune und Bodenverhältnisse |
| Erdarbeiten und Aushub | bei Bodenplatte häufig 10.000 bis 20.000 Euro, mit Keller oder schwierigem Baugrund deutlich mehr | Bodenklasse, Entsorgung, Hanglage, Bodenaustausch und Zugang für Maschinen |
| Baugrundgutachten, Vermessung und Genehmigungen | mehrere tausend Euro | Komplexität des Grundstücks, örtliche Anforderungen und Projektumfang |
| Außenanlagen und Zufahrt | schnell im fünfstelligen Bereich | Größe der Fläche, Materialien, Wegeführung, Einfahrt, Terrasse und Einfriedung |
Für eine einfache Einfahrt liegen die Kosten pro Quadratmeter oft im Bereich von 60 bis 90 Euro, bei einer Terrasse eher bei 70 bis 270 Euro pro Quadratmeter. Dazu kommen bei Garage, Carport oder Zaun schnell weitere Beträge, die im ersten Angebot selten sichtbar sind. Ich halte genau diese Positionen für gefährlich, weil sie in Summe das Budget stärker verschieben als man am Anfang denkt.
Weil viele dieser Kosten direkt mit dem Grundstück zusammenhängen, ist der nächste Punkt für die Planung noch wichtiger als die reine Preisliste: der Grundriss.

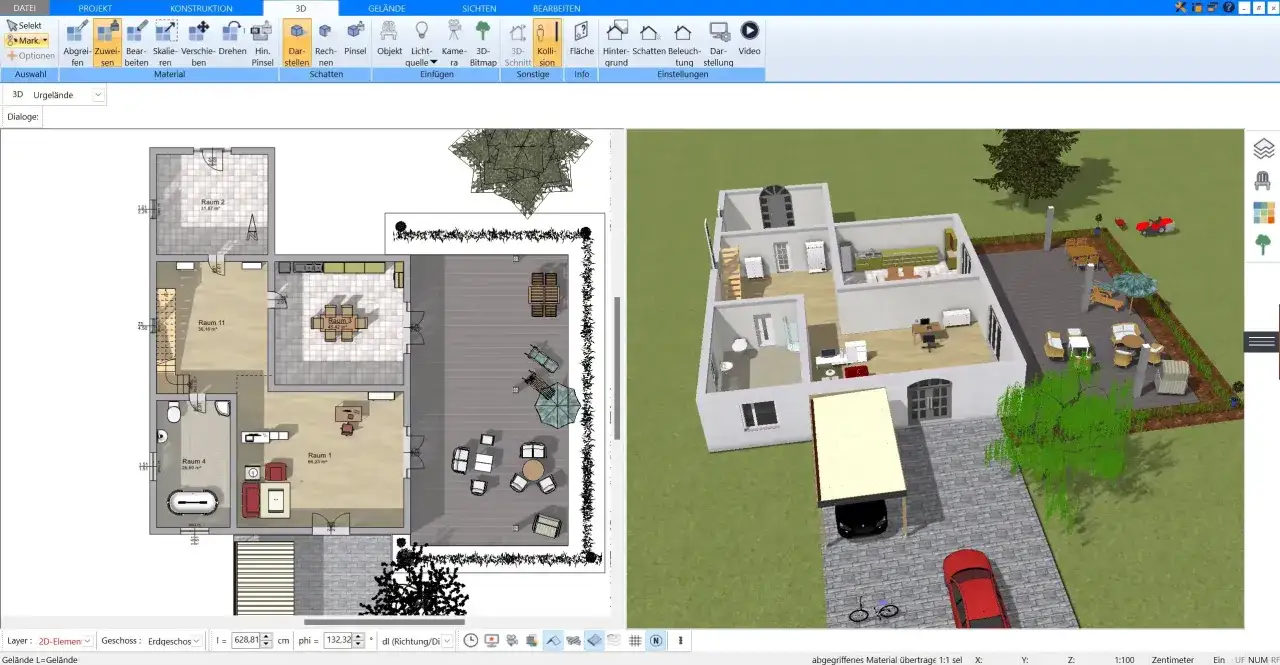

Wie der Grundriss die bauseitigen Kosten mitbestimmt
Ein guter Grundriss spart nicht nur Fläche, sondern auch Leitungsweg. Je näher Technikraum, Hausanschlüsse und Nassräume beieinander liegen, desto einfacher werden Strom, Wasser, Abwasser, Lüftung und Telekommunikation geführt. In der Praxis bedeutet das weniger Material, weniger Kernbohrungen und weniger Abstimmung zwischen den Gewerken.
Ich plane den Technikraum deshalb gern auf der straßennahen Seite des Hauses. Dort kommen die Versorger meist am kürzesten ins Gebäude, und die Mehrspartenhauseinführung kann kompakt geführt werden. Das ist kein Dogma, aber ein sehr robuster Ansatz für die meisten Neubauten.
- Kurze Leitungswege senken oft den Montageaufwand und halten die Anschlüsse übersichtlich.
- Nassräume übereinander oder nebeneinander reduzieren Installationsschächte und vereinfachen die Entwässerung.
- Ein klarer Technikraum schafft Platz für Hausanschlusskasten, Zähler, Wärmepumpe, Speicher und Netztechnik.
- Eine durchdachte Zuwegung hilft bei Anlieferung, Kranstellung und Baustellenlogistik.
Gerade bei Revitalisierung und denkmalgeschützten Bestandsgebäuden wird dieser Zusammenhang noch schärfer. Dann sind Leitungswege, Wanddurchbrüche und Installationsorte nicht nur eine Frage der Kosten, sondern oft auch der Substanzschonung. Wer hier zu spät plant, bestellt sich schnell zusätzliche Abstimmungen und Verzögerungen ein.
Damit aus der Idee kein Nachtrag wird, prüfe ich im nächsten Schritt die Bau- und Leistungsbeschreibung sehr nüchtern.
So prüfe ich Bau- und Leistungsbeschreibung ohne böse Überraschungen
Die Verbraucherzentrale warnt seit Jahren vor unvollständigen oder unklaren Baubeschreibungen, und ich halte das für absolut berechtigt. Die teuersten Fehler entstehen selten durch einen großen Fauxpas, sondern durch kleine Formulierungen mit viel Interpretationsspielraum. Genau dort lohnt sich Präzision.
| Prüffeld | Was konkret drinstehen sollte | Worauf ich besonders achte |
|---|---|---|
| Leistungsumfang | Welche Arbeiten sind enthalten, welche ausdrücklich nicht? | Keine Sammelbegriffe ohne Auflistung |
| Zuständigkeiten | Wer beantragt, koordiniert und bezahlt Baustrom, Bauwasser und Anschlüsse? | Keine stillen Annahmen zwischen Anbieter und Bauherr |
| Qualitäten und Mengen | Material, Ausführung, Stückzahl, Längen, Flächen und Standards | „Nach Bedarf“ oder „üblich“ immer hinterfragen |
| Termine | Wann müssen bauseitige Vorleistungen fertig sein? | Verspätungen bei Anschlüssen können den gesamten Bauablauf bremsen |
| Änderungen und Nachträge | Wie werden Sonderwünsche, Grundrissänderungen und Mehrleistungen berechnet? | Jede Planänderung sofort mit Blick auf Kosten und Schnittstellen prüfen |
Der Bauherren-Schutzbund formuliert es ähnlich klar: Je präziser die Beschreibung, desto geringer das Vertragsrisiko. Ich würde noch einen Schritt weitergehen und jede unklare Stelle direkt mit einer schriftlichen Konkretisierung absichern. Das kostet vor der Unterschrift Zeit, spart aber später meist Geld und Nerven.
Trotz guter Unterlagen entstehen die meisten Probleme erst dann, wenn die Baustelle läuft. Genau dort passieren die typischen Planungsfehler.
Die teuersten Planungsfehler und wie ich sie vermeide
Der häufigste Fehler ist aus meiner Sicht nicht ein technischer, sondern ein organisatorischer: Bauherren verlassen sich auf pauschale Aussagen wie „ist schon dabei“ oder „machen wir bauseits“. Das klingt harmlos, ist aber fast immer der Beginn eines Streitpunkts. Ich gehe deshalb immer mit einer einfachen Frage hinein: Was kostet das, wer macht es und bis wann muss es fertig sein?
- Ich setze kein Budget auf Vermutungen, sondern auf konkrete Positionen.
- Ich plane den Technikraum früh mit und nicht erst nach der Grundrissfreigabe.
- Ich prüfe, ob das Grundstück wirklich erschlossen ist oder nur teilweise erschlossen.
- Ich frage bei Erdarbeiten nach Bodenklasse, Entsorgung und Zugänglichkeit der Baustelle.
- Ich vergesse weder Außenanlagen noch Anschlusskosten, auch wenn sie im Hauspreis nicht auftauchen.
Ein weiterer klassischer Irrtum ist die Annahme, dass ein günstigeres Hausangebot automatisch das günstigere Gesamtprojekt ist. Das stimmt nur, wenn die Nebenposten sauber begrenzt sind. In vielen Fällen wird ein scheinbar günstiger Vertrag über zusätzliche Positionen wieder aufgefressen.
Am Ende gilt: Der beste Schutz vor Mehrkosten ist nicht mehr Vertrauen, sondern mehr Klarheit. Genau darum geht es im letzten Schritt vor dem Spatenstich.
Was ich vor dem Spatenstich verbindlich festlege
Bevor die erste Maschine anrückt, habe ich bei jedem Neubau vier Dinge schriftlich geklärt: den Zustand des Grundstücks, die Zuständigkeit für alle Anschlüsse, den Umfang der Erdarbeiten und die genaue Lage von Technikraum und Hausanschlüssen. Erst wenn diese Punkte stehen, wird aus einem hübschen Entwurf ein belastbares Bauprojekt.
- Ist das Grundstück vollständig erschlossen oder fehlen noch Leitungen?
- Wer organisiert Baustrom, Bauwasser und die Daueranschlüsse?
- Welche Arbeiten am Boden, an Zufahrt und Entwässerung sind enthalten?
- Passt der Grundriss wirklich zu den Leitungswegen und zur späteren Nutzung?
- Ist genug Puffer für unklare Bodenverhältnisse, Sonderwünsche oder Bestandsrisiken eingeplant?
Wer diese Punkte sauber fixiert, liest Angebote realistischer und trifft bessere Entscheidungen. Das gilt im Neubau genauso wie bei der Revitalisierung eines Altbaus oder bei Projekten mit Denkmalschutz, bei denen bauseitige Leistungen oft noch enger mit dem Bestand verzahnt sind. Ich prüfe solche Vorhaben lieber einmal zu viel als zu wenig, weil genau dort die stillen Kosten entstehen, die später am schwersten zu korrigieren sind.
