Strom-Hausanschluss planen - Vermeiden Sie teure Fehler!

Handwerker montiert Solarmodule auf einem Dach. Dies geschieht unter Beachtung der hausanschluss strom vorschriften für eine sichere Installation.

Geschrieben von

Wladimir Heinemann

Veröffentlicht am

2. Mai 2026

Inhaltsverzeichnis

Ein sauber geplanter Strom-Hausanschluss ist kein Nebenthema, sondern ein sicherheitsrelevanter Teil der Gebäudekonzeption. Wer neu baut, saniert oder ein Bestandsgebäude modernisiert, muss technische Regeln, Zuständigkeiten und baurechtliche Vorgaben zusammen denken, sonst verzögern sich Abnahme und Inbetriebnahme schnell. Gerade bei Umbauten, Wallbox, Wärmepumpe oder PV-Anlage zeigt sich, wie eng Baupraxis und Netztechnik miteinander verbunden sind.

Das Wichtigste zum Strom-Hausanschluss auf einen Blick

  • Der Netzanschluss endet rechtlich an der Hausanschlusssicherung, dahinter trägt der Eigentümer die Verantwortung für die elektrische Anlage.
  • Nur ein eingetragenes Installationsunternehmen darf Arbeiten an der Kundenanlage hinter der Hausanschlusssicherung ausführen.
  • Die lokale TAB des Netzbetreibers konkretisiert die bundesweiten Regeln, vor allem für HAK, Zählerplatz und Inbetriebsetzung.
  • Neubauten und größere Renovierungen müssen so geplant werden, dass später ein intelligentes Messsystem nachrüstbar bleibt.
  • Wallboxen, Wärmepumpen und PV-Anlagen lösen oft zusätzliche Meldungen oder Zustimmungen aus, besonders bei höherer Leistung.
  • In Altbau und Denkmalschutz entscheidet die frühzeitige Abstimmung über Aufwand, Sichtbarkeit und Genehmigungsfähigkeit.

Was die Regeln beim Strom-Hausanschluss wirklich abdecken

Bei den Vorschriften rund um den Strom-Hausanschluss geht es nicht nur um ein Kabel vom Gehweg ins Haus. Gemeint ist das Zusammenspiel aus Netzanschluss, Hausanschlusssicherung, Zählerplatz, Kundenanlage und der Frage, wer wofür haftet. Rechtsgrundlage ist in Deutschland vor allem die Niederspannungsanschlussverordnung, ergänzt durch die Technischen Anschlussbedingungen des örtlichen Netzbetreibers und die einschlägigen VDE-Regeln.

Ich halte die Reihenfolge für wichtig: erst das Gesetz, dann die TAB, dann die technische Ausführung. Wer nur auf die Baustelle schaut, übersieht schnell, dass der Netzbetreiber den Anschluss zwar herstellt, aber die Anlage hinter der Hausanschlusssicherung nach den anerkannten Regeln der Technik errichtet werden muss.

Regelwerk Wofür es wichtig ist Praktische Folge
Niederspannungsanschlussverordnung Rechtliche Grundordnung für Netzanschluss, Verantwortung, Inbetriebsetzung und Meldungen Bestimmt, wer beauftragt, wer zustimmt und wer bezahlen muss
Technische Anschlussbedingungen des Netzbetreibers Konkrete Vorgaben vor Ort Kann Details zu HAK, Zählerplatz, Trasse und Form der Anmeldung festlegen
VDE-AR-N 4100 Bundesweiter technischer Standard für Kundenanlagen an das Niederspannungsnetz Prägt Planung, Anschluss, Betrieb und die Vorbereitung auf moderne Messsysteme
DIN 18012 und DIN 18014 Gebäudeseitige Anschlusseinrichtungen und Erdung Relevant für Lage, Zugänglichkeit, Montage und Fundamenterder
DIN VDE 0100-410 und 0100-600 Schutzmaßnahmen und Prüfung Entscheidend für Sicherheit, Abnahme und Messung vor der Inbetriebnahme

Die aktuelle Fassung der VDE-AR-N 4100 ist 2026 gültig und wird fortlaufend weiterentwickelt. Für mich ist das der Punkt, an dem viele Projekte entweder sauber vorbereitet werden oder unnötig ins Stocken geraten. Damit ist die rechtliche Basis klar, als Nächstes lohnt sich der Blick auf die Rollen im Ablauf.

Wer im Projekt welche Verantwortung trägt

Beim Hausanschluss gibt es vier Rollen, die man in der Praxis nie vermischen sollte. Der Netzbetreiber erstellt und betreibt den Netzanschluss. Der Anschlussnehmer oder Eigentümer beauftragt, stimmt zu und trägt die Kosten. Das eingetragene Installationsunternehmen plant und errichtet die Anlage hinter der Hausanschlusssicherung. Und der Messstellenbetreiber kümmert sich um Zähler und Steuereinrichtungen.

Wenn der Anschluss nicht dem Eigentümer gehört, braucht es zusätzlich die schriftliche Zustimmung des Grundstückseigentümers. Das ist kein Formalismus, sondern schützt beide Seiten vor späteren Streitigkeiten. Ich sehe genau an dieser Stelle oft Verzögerungen, weil Projekte mit Mietverhältnis oder Erbbaurecht zu spät rechtlich sortiert werden.

  • Netzbetreiber: stellt den Netzanschluss her, legt technische Anforderungen fest, prüft und kann bei Mängeln die Inbetriebnahme verweigern.
  • Anschlussnehmer oder Eigentümer: bestellt den Anschluss, sorgt für Zutritt, zahlt die Anschlusskosten und stellt die erforderlichen Unterlagen bereit.
  • Elektrofachbetrieb: führt Arbeiten hinter der Hausanschlusssicherung aus, meldet die Anlage an und stößt die Inbetriebsetzung an.
  • Messstellenbetreiber: installiert, betreibt und wartet den Zähler und die zugehörige Messtechnik.

Diese Trennung ist nicht nur juristisch sauber, sie verhindert auch typische Fehlannahmen wie „der Elektriker macht alles“ oder „der Netzbetreiber kommt erst ganz am Ende“. In Wirklichkeit läuft der Prozess parallel, und genau das macht eine gute Abstimmung so wichtig. Wie das konkret abläuft, zeigt der nächste Abschnitt.

So läuft die Anmeldung bis zur Inbetriebnahme

Ein Hausanschluss ist in der Regel ein Vier-Schritt-Prozess: Planung, Anmeldung, Bau und Inbetriebnahme. In einem normalen Einfamilienhausprojekt plane ich realistisch mit mehreren Wochen; bei Tiefbau, öffentlichem Grund, Leitungsumverlegung oder Denkmalschutz kann daraus schnell ein deutlich längerer Zeitraum werden. Das Problem ist selten die Technik allein, sondern die Abstimmung zwischen Eigentümer, Installateur, Netzbetreiber und gegebenenfalls Kommune.

  1. Vorprüfung: Leistungsbedarf, Lage des Hauses, Trassenführung, spätere Verbraucher und vorhandene Hausanschlusssituation klären.
  2. Anmeldung: Der Installateur oder der Bevollmächtigte meldet die Anlage beim Netzbetreiber an und liefert die erforderlichen Daten.
  3. Ausführung: Der Netzbetreiber organisiert den Netzanschluss, das Installationsunternehmen erstellt parallel die Kundenanlage.
  4. Inbetriebnahme: Nach Fertigmeldung und Prüfung werden Netzanschluss und Anlage in Betrieb gesetzt.

Wichtig ist die Leistungsfrage: Wenn die Anschlussleistung spürbar steigt, kann der Netzbetreiber eine Nachprüfung oder zusätzliche Maßnahmen verlangen. Bei Ladeeinrichtungen für Elektrofahrzeuge gilt außerdem: Ab einer Summen-Bemessungsleistung von 12 kVA je elektrischer Anlage ist vor der Inbetriebnahme eine Zustimmung des Netzbetreibers nötig. Eine einzelne 11-kW-Wallbox liegt oft noch darunter, eine 22-kW-Lösung in der Regel darüber. Genau an dieser Stelle entscheidet sich, ob der Anschluss zügig freigegeben wird oder ob Nacharbeit anfällt. Damit wird klar, warum die Technik hinter dem Anschluss so sorgfältig geplant sein muss.

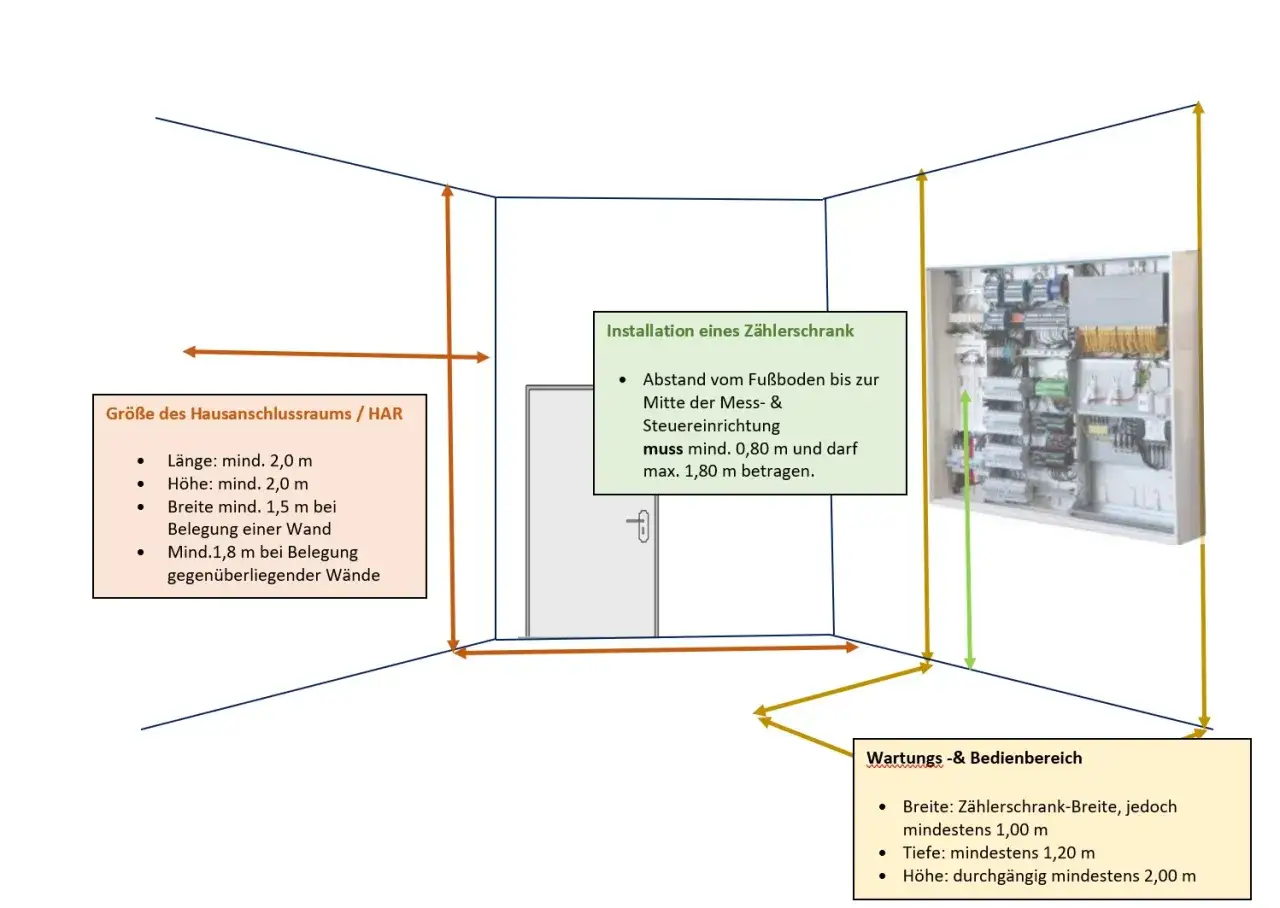

Schema zeigt die Mindestmaße für Hausanschlussräume und Zählerschränke gemäß hausanschluss strom vorschriften.

Welche technischen Vorgaben heute den Ausschlag geben

Bei Neubau und Sanierung gibt es einige technische Regeln, die in der Praxis sofort Wirkung haben. Ich schaue zuerst auf den Aufstellort des Hausanschlusskastens, den Zählerplatz und den Verlauf der Leitungen. Wenn hier etwas nicht passt, wird der Netzbetreiber die Abnahme meist nicht einfach durchwinken.

Technische Vorgabe Was das konkret bedeutet
Hausanschlussraum, Hausanschlusswand oder Hausanschlussnische Mehr als fünf Nutzungseinheiten brauchen meist einen Hausanschlussraum; bis fünf Einheiten ist oft eine Hausanschlusswand vorgesehen; die Nische ist im Kern für nicht unterkellerte Einfamilienhäuser gedacht.
Geeignete Räume Keine Wohnräume, Küchen, Toiletten, Bäder, Duschen, Waschräume, Dachböden ohne festen Zugang oder feuer- und explosionsgefährdete Bereiche.
Temperatur und Brandschutz Räume mit dauerhaft mehr als 30 °C sind tabu; Hausanschlusskasten und Leitungsführung gehören auf nichtbrennbare, lichtbogenfeste Baustoffe.
Zählerplatz Leicht zugänglich, sicher bedienbar und möglichst nah am Hausanschlusskasten angeordnet.
Spannungsfall Zwischen Ende des Hausanschlusses und Zähler sind höchstens 0,5 Prozent erlaubt.
Smart-Meter-Vorbereitung Neubauten und größere Renovierungen müssen so ausgelegt sein, dass ein Smart-Meter-Gateway nachrüstbar ist.

Technisch spannend ist oft nicht das Sichtbare, sondern das Verborgene: die Trasse im Boden, die Gebäudeeinführung, die Erdung und die spätere Zugänglichkeit. In der Baupraxis gilt deshalb auch, dass die Kabeltrasse nicht überbaut oder durch tiefwurzelnde Pflanzen blockiert werden sollte. Das klingt banal, spart aber im Störungsfall viel Ärger. Für die eigentliche Abnahme bedeutet das: Je klarer der Aufbau, desto weniger Rückfragen. Der nächste Schritt ist dann meist die Frage, welche Zusatzgeräte den Anschluss noch einmal verändern.

Was bei Wallbox, Wärmepumpe und PV zusätzlich gilt

Sobald moderne Verbraucher dazukommen, wird aus dem Anschluss schnell ein Lastmanagement-Thema. Das ist besonders relevant bei Wallboxen, Wärmepumpen, Batteriespeichern und PV-Anlagen. Die eigentliche Frage lautet dann nicht mehr nur „bekomme ich Strom ins Haus?“, sondern: Reicht der Anschluss für die zusätzliche Leistung, und ist er netzdienlich vorbereitet?

Anlage Typische Folge Worauf ich achte
Wallbox Mitteilung vor Inbetriebnahme, bei höherer Gesamtleistung vorherige Zustimmung Leistung, gemeinsame Last mit anderen Verbrauchern und mögliche Steuerbarkeit
Wärmepumpe Netzbetreiber muss informiert werden, seit 2024 gelten neue Regeln für steuerbare Verbrauchseinrichtungen Zählerkonzept, Platz für Steuertechnik und saubere Einbindung in die Kundenanlage
PV-Anlage mit Speicher Zusätzliche Abstimmung zum Messkonzept und zur Einspeisung VDE-AR-N 4105, Netzverträglichkeit und mögliche Steuerung

Die praktische Konsequenz ist oft unterschätzt: Wer heute nur für den Haushaltsstrom plant, muss morgen vielleicht für 11-kW-Wallbox, Wärmepumpe und Speicher nachrüsten. Genau deshalb sollte der Zählerschrank von Anfang an Reserve haben. Das ist günstiger als später alles wieder aufzumachen. Im nächsten Abschnitt zeige ich, wo die Kosten in der Realität wirklich herkommen.

Kosten, Fristen und die teuersten Fehler

Die Bundesnetzagentur stellt klar, dass es für die Herstellung oder Änderung eines Netzanschlusses keinen Festbetrag gibt. Das ist auch logisch, weil Tiefe des Grabens, Länge der Trasse, Oberflächenwiederherstellung, Leistungsvorgaben und örtliche Preisblätter den Preis stark beeinflussen. Für 2026 würde ich deshalb immer mit Orientierungswerten arbeiten, nicht mit Scheinpräzision.

Kostenblock Typischer Rahmen 2026 Einordnung
Netzanschlusskosten Oft etwa 1.200 bis 2.700 Euro bei Standardfällen, bei längeren oder komplexen Trassen mehr Einmalig, stark vom Preisblatt des Netzbetreibers abhängig
Zuschlag pro zusätzlichem Meter Häufig rund 15 bis 60 Euro pro Meter im Privatgrund Relevant, wenn das Haus weiter von der Grundstücksgrenze oder der Leitung entfernt liegt
Baukostenzuschuss Bei Einfamilienhäusern oft keiner, bei höherer Leistung können einige hundert bis mehrere tausend Euro anfallen Gesetzlich nur für den Leistungsanteil über 30 kW relevant
Zählerschrank modernisieren Etwa 800 bis 2.500 Euro, je nach Umbau und Feldzahl Oft nötig bei Altbau, PV, Wärmepumpe oder Wallbox
Weitere Inbetriebsetzung Oft rund 46 bis 60 Euro pro zusätzlichem Vorgang Kann bei Nachbesserungen oder verpassten Terminen anfallen

Für den laufenden Messstellenbetrieb gelten zusätzlich Preisobergrenzen. Die Verbraucherzentrale nennt für eine moderne Messeinrichtung maximal 25 Euro brutto pro Jahr; bei intelligenten Messsystemen liegen die Grenzen je nach Verbrauch und Anlage höher, aber ebenfalls gedeckelt. Das ist keine große Position im Bauvertrag, aber sie gehört zur ehrlichen Gesamtrechnung.

Die teuersten Fehler sind fast nie die spektakulären, sondern die vermeidbaren: zu spät angemeldete Wallbox, falscher Zählerplatz, fehlende Eigentümerzustimmung, nicht abgestimmte Leitungsführung oder ein Hausanschluss, der kurz vor Fertigstellung doch noch verlegt werden muss. Ich sehe außerdem oft, dass Bauherren die zusätzlichen Kosten für Tiefbau und Oberflächenwiederherstellung unterschätzen. Wer hier pauschal rechnet, plant an der Realität vorbei. Im Bestand kommt noch ein weiterer Faktor dazu, der nicht nur technisch, sondern auch gestalterisch sensibel ist.

Wie Altbau und Denkmalschutz die Planung verändern

Bei Revitalisierung und Denkmalschutz ist der beste Anschluss meist nicht der schnellste, sondern der rückbaubare und möglichst unsichtbare. Ich würde hier immer frühzeitig Netzbetreiber, Elektrofachbetrieb und, falls nötig, die Denkmalbehörde an einen Tisch holen. Das spart Diskussionen über Fassadendurchdringungen, sichtbare Kästen oder Leitungswege, die später nur mit großem Aufwand korrigiert werden können.

Besonders wichtig ist die Frage, ob der Hausanschluss innen oder außen sitzt. Innenlösungen funktionieren gut, wenn ein geeigneter Hausanschlussraum oder eine Hausanschlusswand vorhanden ist. Bei historischen Gebäuden mit begrenztem Platz kann eine sauber geplante Außenlösung sinnvoller sein, sofern sie mit Fassadenbild und Schutzanforderungen vereinbar bleibt. Ich achte in solchen Fällen auf möglichst wenige Eingriffe in Originalsubstanz und auf Leitungswege, die auch bei späteren Arbeiten nachvollziehbar bleiben.

  • Wenige Eingriffe in die historische Bausubstanz sind meist besser als spätere Reparaturen.
  • Bestehende Schächte und Nebenzonen sind oft die elegantere Route als neue Sichttrassen.
  • Brandschutz und Zugänglichkeit bleiben auch im Denkmal unverhandelbar.
  • Dokumentation ist hilfreich, damit spätere Umbauten nicht bei Null anfangen.

Gerade in älteren Quartieren entscheidet nicht die stärkste Leitung, sondern die sauberste Abstimmung. Wenn das stimmig ist, wird der Anschluss Teil des Gebäudes und nicht sein Störfaktor. Zum Schluss bleibt noch die Frage, was ich vor der Freigabe immer doppelt prüfe.

Worauf ich vor der Freigabe immer noch einmal schaue

  • Ist der Antrag beim Netzbetreiber vollständig und zur tatsächlichen Leistung passend?
  • Ist das Installationsunternehmen im Installateurverzeichnis eingetragen?
  • Passt der Standort von HAK und Zählerplatz zu den Regeln und zum Gebäudegrundriss?
  • Sind Wallbox, Wärmepumpe, Speicher oder PV bereits mitgedacht, statt später nachgeschoben?
  • Sind Brandabschnitte, Feuchträume, Temperaturgrenzen und Zugänglichkeit sauber geprüft?
  • Gibt es bei Sanierung oder Denkmalschutz eine schriftliche Freigabe für die geplanten Eingriffe?

Wenn diese Punkte vor dem ersten Spatenstich geklärt sind, wird der Hausanschluss meist nicht zum Problem, sondern zum planbaren Baustein des Projekts. Genau das ist für Neubau, Sanierung und Revitalisierung der Unterschied zwischen sauberer Inbetriebnahme und langem Nachlauf.

Häufig gestellte Fragen

Der Strom-Hausanschluss ist die Verbindung zwischen dem öffentlichen Stromnetz und der elektrischen Anlage in Ihrem Gebäude. Er umfasst den Netzanschluss, die Hausanschlusssicherung und den Zählerplatz und ist entscheidend für die sichere Stromversorgung.

Der Netzbetreiber ist für den Netzanschluss zuständig, während der Eigentümer die Verantwortung für die Kundenanlage hinter der Hausanschlusssicherung trägt. Ein eingetragenes Installationsunternehmen führt die Arbeiten an der Kundenanlage aus.

Diese modernen Verbraucher erhöhen den Leistungsbedarf und erfordern oft zusätzliche Meldungen oder Zustimmungen des Netzbetreibers. Eine frühzeitige Planung ist wichtig, um Engpässe und Nachrüstungen zu vermeiden und den Anschluss netzdienlich vorzubereiten.

Häufige Fehler sind zu spät angemeldete Wallboxen, falsche Zählerplatzierungen, fehlende Eigentümerzustimmungen oder nicht abgestimmte Leitungsführungen. Auch die Unterschätzung der Kosten für Tiefbau und Oberflächenwiederherstellung ist verbreitet.

Artikel bewerten

Bewertung: 0.00 Stimmenanzahl: 0

Tags:

hausanschluss strom vorschriften strom-hausanschluss kosten hausanschluss strom anmelden

Beitrag teilen

Wladimir Heinemann

Wladimir Heinemann

Nazywam się Wladimir Heinemann i od 15 lat zajmuję się tematyką nowoczesnego mieszkalnictwa, revitalizacji oraz ochrony zabytków. Moja pasja do architektury i urbanistyki zaczęła się w dzieciństwie, kiedy to spędzałem godziny, podziwiając piękne, historyczne budynki w moim rodzinnym mieście. Z czasem zrozumiałem, jak ważne jest łączenie nowoczesnych rozwiązań z szacunkiem dla przeszłości. W swoich tekstach staram się przybliżyć czytelnikom, jak można z sukcesem zrealizować projekty, które nie tylko odpowiadają na współczesne potrzeby, ale również zachowują charakter i duszę miejsca. Interesuje mnie, jak poprzez odpowiednią revitalizację można tchnąć nowe życie w stare budynki, jednocześnie dbając o ich historyczną wartość. Chcę, aby moje artykuły inspirowały do przemyślanego podejścia do architektury i urbanistyki, a także pomagały zrozumieć, jak ważna jest ochrona dziedzictwa kulturowego w kontekście nowoczesnego rozwoju.
